开工、报工与完工:MES系统的“微观”执行引擎
本文最后更新于158 天前,其中的信息可能已经过时,如有错误请发送邮件到moping1019@foxmail.com

在制造业数字化转型的宏大叙事中,MES(制造执行系统)常被视为连接“宏观计划”与“微观执行”的桥梁。然而,这座桥梁的坚固与否,往往不取决于其宏伟的设计蓝图,而取决于其最基础的“砖石”——即开工、报工与完工这三个核心动作的精准落地。

如果把MES系统比作一个精密的生物体,那么工单是骨骼,流程是经络,而开工、报工、完工则是每一次的“心跳”与“呼吸”。它们共同构成了生产现场最基础的数据流,驱动着车间透明化与管理闭环。

为了生动地理解这一过程,让我们走进一个特殊的“车间”——餐厅后厨


🍳 一、 核心概念:从“炒菜”看生产

想象一位厨师接到一张“烹饪宫保鸡丁”的订单(即MES中的工单):

  • 开工:相当于“开火,开始炒菜”。标志着物理动作的正式开始。
  • 报工:相当于“炒菜过程中的反馈”。如“已放鸡丁”、“已加花生”、“火候如何”。
  • 完工:相当于“菜已装盘,确认上菜”。标志着该任务的彻底结束和资源释放。

下面,我们将这一场景映射回MES系统,深入剖析这三个动作的技术内涵与业务价值。

生产执行流程图(餐厅后厨版)

▶️ 二、 开工:生产的“启动信号”

“开火”的那一刻,计时开始。

1. 什么是开工?

开工是一个状态切换动作,标志着某个生产任务(可以是整个工单,也可以是一道工序)在物理世界中的正式开始。它是生产计时的起点。

2. 谁来做?

产线操作工或班组长。

3. 如何做?

在车间终端(PDA、平板或工控机)上,找到自己的任务,点击“开工”或“开始”按钮。

4. 系统背后记录了什么?(核心价值)

这是MES系统数据采集的“第一枪”,系统会自动记录:

  • 时间戳:精确的开始时间(精确到秒)。
  • 责任人:执行的操作工/班组。
  • 资源占用:使用的设备/工位编号。
  • 状态变更:工单或工序状态由“已派工/待执行”变为“执行中”。

技术视角:在数据库层面,这通常触发一个状态字段的更新,并记录一条“开工日志”。对于后续的OEE(设备综合效率)计算,这个时间点是计算“性能稼动率”的关键分母。


📝 三、 报工:过程的“数据画像”

“尝一口咸淡”,是过程质量控制的关键。

1. 什么是报工?

报工是一个过程数据采集动作。在生产任务执行过程中或阶段性完成后,向系统汇报生产的实际成果和过程数据。它是MES系统数据的核心来源,决定了数据的丰富度。

2. 谁来做?

产线操作工、质检员或班组长。

3. 如何做?

在终端上选择任务,填写报工表单(或扫描条码),点击“报工”。

4. 系统背后记录了什么?(核心价值)

报工不仅仅是“做了多少”,更是对生产过程的“画像”:

  • 产量数据:合格品数量、返工品数量。
  • 质量数据:不良品数量及具体的缺陷原因(如“炒糊了”、“盐放多了”)。
  • 物料消耗:实际使用的物料批次与数量(如“使用了批次A的鸡肉”)。
  • 过程参数:工艺参数(如实际温度、压力、转速)。
  • 工时计算:系统可自动计算从上一次报工到本次报工的间隔,或从开工到当前的总耗时。

场景细分

  • 工序报工:厨师炒完菜,点击报工,录入“完成1份,不良0份”。
  • 过程报工:厨师发现“盐放多了”,在报工时记录“1份不良,原因为调料超标”。这在MES中对应的是质量检验报工

🛑 四、 完工:任务的“完美闭环”

“装盘上菜”,意味着灶台可以做下一道菜了。

1. 什么是完工?

完工是一个最终状态确认动作,标志着某个生产任务(工单或工序)的所有计划内容已全部完成,可以划上句号。它不仅是状态的结束,更是资源的释放。

2. 谁来做?

通常是班组长或具有完工权限的操作工。

3. 如何做?

在确认所有工作(包括最终报工、质检放行)都已完成后,在系统中点击“完工”或“完成”按钮。

4. 系统背后记录了什么?(核心价值)

  • 结束时间戳:精确的完工时间。
  • 状态终结:工单或工序状态由“执行中”变为“已完工”。
  • 触发器:触发后续的业务流程,如:
    • 生成产品入库单(菜品已上桌)。
    • 关闭工单,进行成本核算(计算这道菜的利润)。
    • 资源释放:释放设备、工位等资源,以便接收新任务(1号灶台空闲,可接新单)。

🔗 五、 三者协同:构建“启动 -> 执行 -> 闭环”流

在MES系统中,这三个动作形成了一个完美的闭环,其标准流程通常为:

开工 -> [多次报工(过程采集)] -> 完工

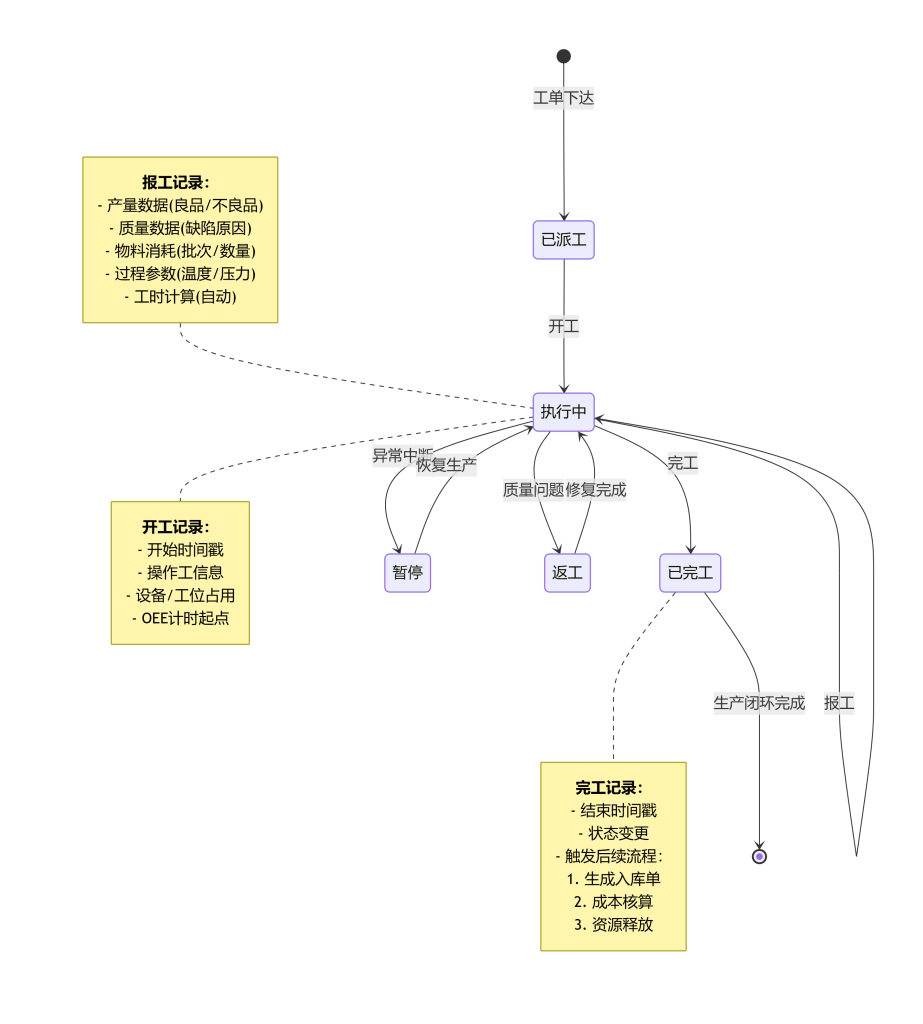

开工-报工-完工协同关系图

核心价值总结

维度价值体现
过程透明化管理层实时看到“在做什么、做了多少、良率如何”,打破车间“黑盒”。
数据精准化自动采集的工时、产量、不良率,为OEE、成本核算、质量改进提供“唯一真实”的数据源。
责任明确化每个操作关联具体的人、机、时,实现精准追溯(谁做的、哪台设备做的、什么时候做的)。
管理闭环化驱动从计划到执行、反馈的完整闭环,使生产管理可度量、可优化。

💻 六、 技术实现的关键难点与思路

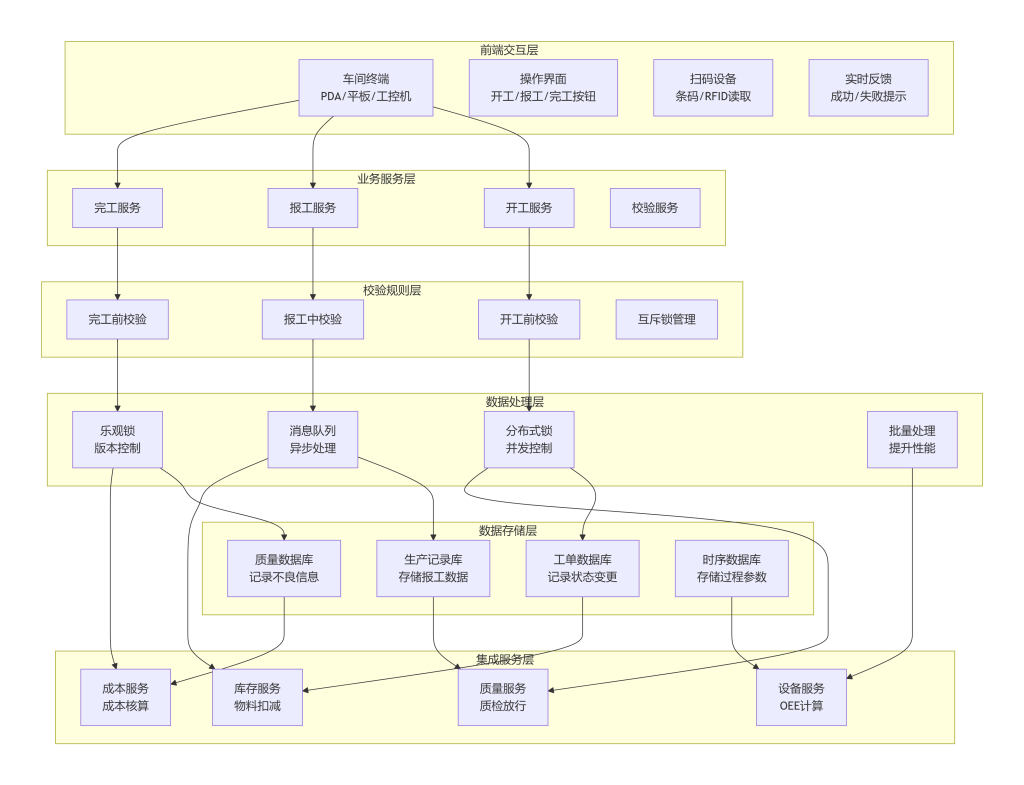

技术实现架构图

作为MES系统的开发者,要确保这三个“微观”动作在“宏观”生产中稳定运行,需要关注以下技术难点:

1. 开工:防呆与互斥

  • 难点:如何防止操作工误点开工,或者在设备未准备就绪时开始计时?
  • 思路
    • 条件校验:开工前强制校验物料齐套性(“食材备齐了吗?”)、设备状态(“设备点检了吗?”)。
    • 互斥锁:同一工位/设备在同一时间只能有一个“执行中”的任务,防止数据混乱。

2. 报工:高频并发与数据一致性

  • 难点:报工是MES中频率最高的操作,且常涉及库存扣减(如按件计费的辅料)和状态变更,容易产生并发冲突。
  • 思路
    • 异步处理:对于非核心阻塞流程(如日志记录、消息通知),采用消息队列(MQ)异步处理,保证报工接口的快速响应。
    • 乐观锁:在更新库存或工单剩余数量时,使用版本号机制(Version)防止超报或负库存。
    • 批量报工:支持操作工一次录入多个数量,减少数据库交互次数。

3. 完工:完整性校验与事务

  • 难点:完工意味着任务关闭,必须确保“该做的都做完了”,不能有遗漏。
  • 思路
    • 完工校验规则引擎:在完工前,系统自动校验:
      • 计划数量是否等于完工数量(是否短装)?
      • 所有工序是否都已报工?
      • 质检是否已放行?
    • 分布式事务:完工操作通常涉及工单状态更新、库存入库、成本归集等多个微服务,需保证数据的最终一致性(如使用Seata或基于MQ的最终一致性方案)。

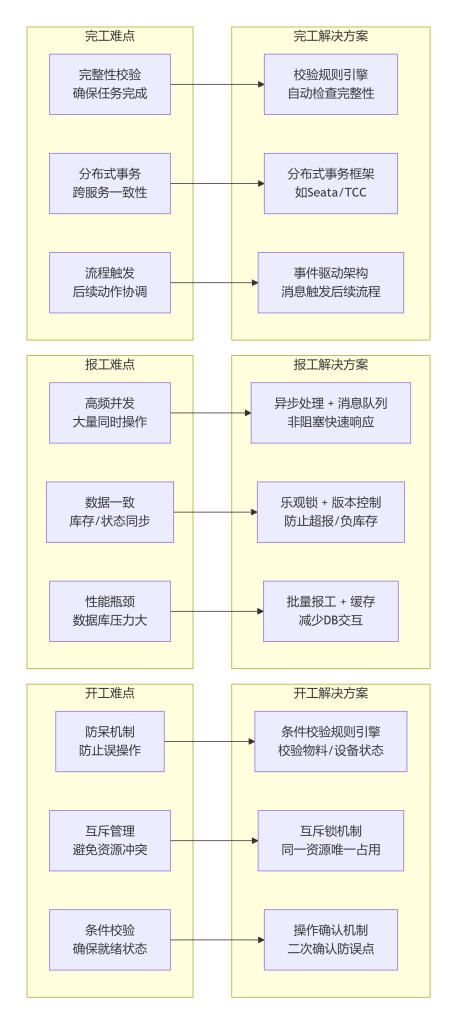

技术难点与解决方案

🚀 七、 总结

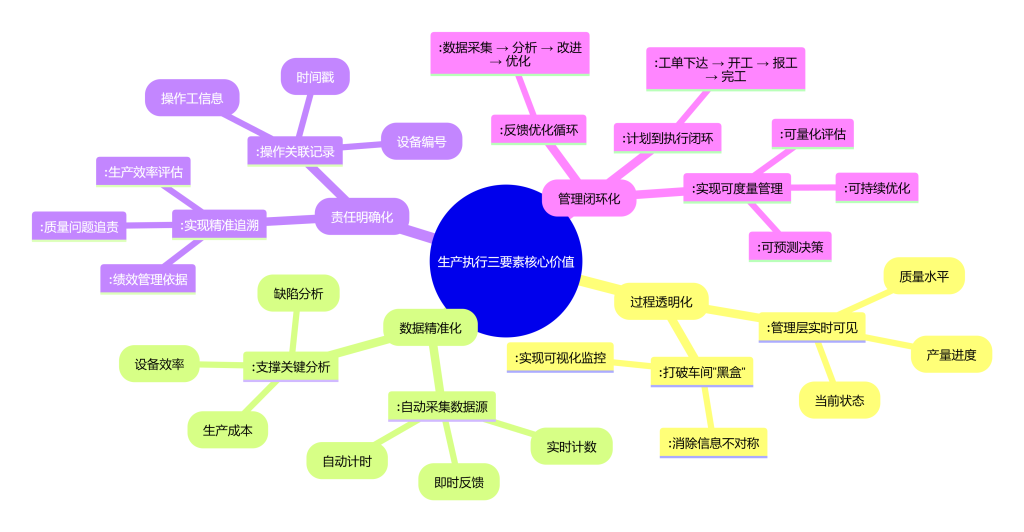

核心价值实现图

在MES系统开发中,开工、报工、完工不仅是三个简单的按钮,更是精益生产管理的数字化映射

  • 开工是承诺,承诺按时开始;
  • 报工是过程,过程决定质量;
  • 完工是交付,交付意味着责任的终结。

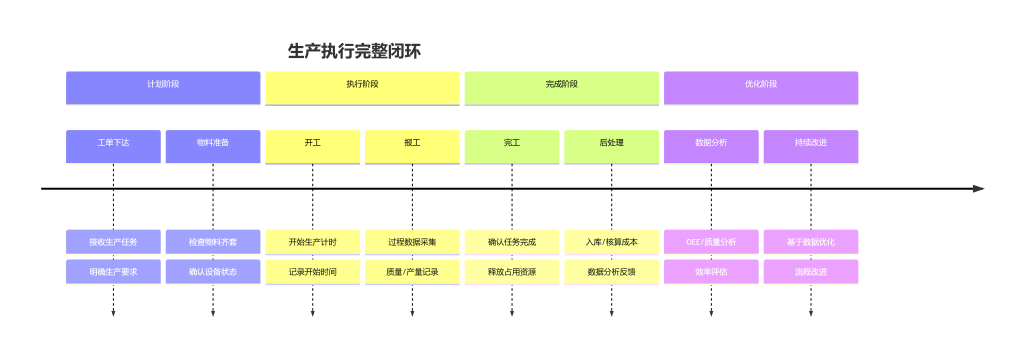

完整生产执行闭环

作为开发者,我们的任务是确保这三个节点在系统设计上简单、高效、无歧义,并且它们所触发的数据记录和状态变更准确、一致、不可篡改。只有夯实了这“微观”的执行基础,企业的数字化工厂才能拥有坚实的“地基”。

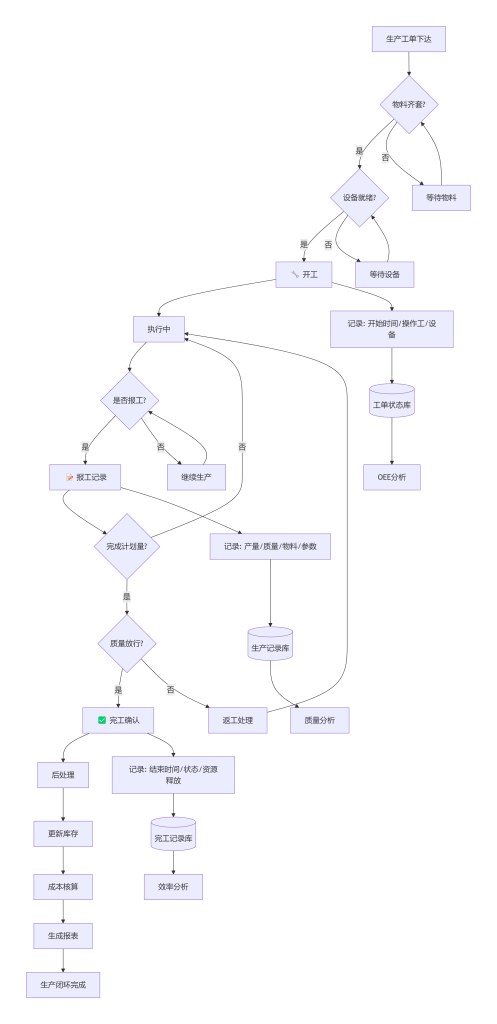

数据流与状态转换的技术说明流程图

文末附加内容
暂无评论

发送评论 编辑评论



|´・ω・)ノ
ヾ(≧∇≦*)ゝ
(☆ω☆)
(╯‵□′)╯︵┴─┴
 ̄﹃ ̄
(/ω\)
∠( ᐛ 」∠)_
(๑•̀ㅁ•́ฅ)
→_→
୧(๑•̀⌄•́๑)૭
٩(ˊᗜˋ*)و
(ノ°ο°)ノ
(´இ皿இ`)
⌇●﹏●⌇
(ฅ´ω`ฅ)
(╯°A°)╯︵○○○
φ( ̄∇ ̄o)
ヾ(´・ ・`。)ノ"
( ง ᵒ̌皿ᵒ̌)ง⁼³₌₃
(ó﹏ò。)
Σ(っ °Д °;)っ
( ,,´・ω・)ノ"(´っω・`。)
╮(╯▽╰)╭
o(*////▽////*)q
>﹏<
( ๑´•ω•) "(ㆆᴗㆆ)
😂
😀
😅
😊
🙂
🙃
😌
😍
😘
😜
😝
😏
😒
🙄
😳
😡
😔
😫
😱
😭
💩
👻
🙌
🖕
👍
👫
👬
👭
🌚
🌝
🙈
💊
😶
🙏
🍦
🍉
😣
Source: github.com/k4yt3x/flowerhd
颜文字
Emoji
小恐龙
花!
上一篇
下一篇
